De openbare garage Markenhoven (-2) is sinds vandaag weer open. De verwachting is nog steeds dat de bewonersgarage (-1) op 26 april opgeleverd kan worden. Het eerdere persbericht van Parkeergebouwen waarin eerder gemeld werd dat de -1 pas half mei open zou zijn, is gecorrigeerd. Er is wel enige vertraging ontstaan bij het betonherstel, maar de verwachting is dat de planning snel weer op schema komt. Voor het aanbod van parkeergebouwen om bewoners (-1) vanaf 1 april op de -2 te laten parkeren zie de berichtgeving van 19 maart hieronder, of klik op hier.
Het VVE-hoofdbestuur vergadert deze week niet. Even een tussenstand.

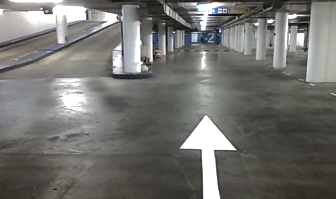

De openbare garage (-2) is vandaag opgeleverd. Alles is daar klaar. De pijlen zijn opnieuw geschilderd. Alle noodsystemen werken en de brandweer heeft de openstelling van de openbare garage goedgekeurd. Skidata legt vandaag de laatste hand aan het testen van de toegangssystemen. De krappe indraai aan het begin van de hellingbaan aan de voorkant is meteen aangepakt. Maandag 25 maart gaat de -2 weer open.



Het betonherstel op de -1 (de bewonersgarage) gaat toch voorspoediger dan verwacht. Afgelopen week werd nog onder het Februariplein het beton weggefreesd op de plek waar de brand woedde. Inmiddels is Betonrestore al bezig met betonspuiten. Door deze techniek wordt de betondekking op de wapening opnieuw aangebracht. Dat gaat niet in een keer. Laag voor laag wordt het beton opgebouwd, met tussenpozen waarin de beton moet drogen. Deze klus ligt dus aardig op schema en echte geluidsoverlast, zoals vorige week zaterdag, valt niet meer te verwachten.



Verder worden op de -1 de laatste lucht aan- en afvoerbuizen schoongemaakt en is men bezig met de (elektra)leidingen. De verwachting is nog steeds dat de -1 (bewoners) garage 26 april opgeleverd kan worden. Het kan sneller, maar ook langer duren. Iedereen is afhankelijk van elkaar en bij tegenslag kan de planning uitlopen.
Parkeergebouwen doet het volgende aanbod: Bewoners (-1) kunnen vanaf 1 april parkeren in de -2 voor een bedrag van € 285,- per maand incl. BTW (normaal € 600,-). Zoals de planning er nu uitziet zou de -1 op 25 april open gaan. Voor de periode van 1 april t/m 25 april komen de kosten dan op € 235,-- voor 25 dagen. Daarvoor wordt een contractje opgemaakt via het invullen van onderstaande e-mail. Mocht de 25-ste april niet haalbaar zijn dan kunnen contractanten gebruik blijven maken van de -2 tot 1 mei. Parkeergebouwen kan momenteel nog niet de garantie geven dat men op 30 april i.v.m. de kroning in en/of uit de garage kan, maar dat meldt Parkeergebouwen op korte termijn.
Dus resumerend: € 235,-- voor parkeren vanaf 1 april t/m 25 april met uitloop t/m 30 april als de -1 niet tijdig open is (zonder meerkosten). Mocht de -1 eerder open gaan dan 25 april dan wordt er niet gerestitueerd (is administratief te veel werk). De nieuwe passen zijn geblokkeerd. Alleen bij het aangaan van een tijdelijk huurcontract met Parkeergebouwen wordt uw pas gedeblokkeerd. Uw interesse voor een tijdelijke betaalde plek op de -2 kunt u kenbaar maken door het invullen van bijgaande e-mail: PGContractbeheer@ivv.amsterdam.nl, of download het document (MS Word) en volg de instructies.
Betonherstelwerkzaamheden in de -2 gaven de bewoners afgelopen zaterdag nogal veel en langdurig overlast. Vandaag is het relatief rustig, maar vanaf dinsdag, woensdag, a.s.vrijdag en volgende week zal er weer overlast zijn.

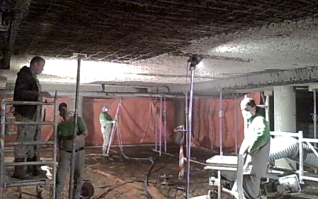

Het beton van het plafond vrijmaken, gaat met een hoge druksanering (met water van 1500 BAR!), waardoor het beton versplintert. Die werkzaamheden resoneren enig geluid. De meeste herrie komt door het moeten wegboren van stukkenbeton uit het vrij te maken betonvlechtwerk.

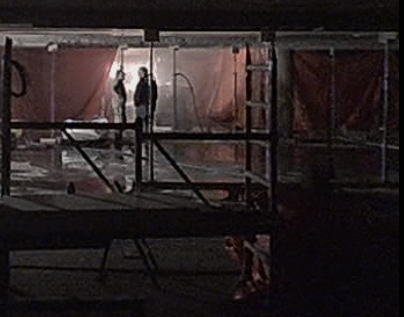

Waren de pleinen al autovrij verklaard; het Februariplein is per direct absoluut verboden voor alle voertuigen en zware voorwerpen wegens direct gevaar voor instorting en levensgevaar voor de mensen die er onder werken. Door de herstelwerkzaamheden is een dusdanig groot oppervlakte van het beton(vlechtwerk) blootgelegd, waardoor de oorspronkelijke belastingsberekeningen niet meer kunnen gelden. Er is gestempeld in de garage (-1), ook om doorzakken te voorkomen en een perfect herstel te borgen. Vanwege de veiligheid dient tot nader orde het plein dus niet "overmatig belast" te worden. Er is geen gevaar voor de omliggende woningen.
Ruitenheer Calamiteitendienst BV kreeg tot op het laatste moment van alle kanten verzoeken om rekening te houden met bergingen die (nog) niet leeg zijn. Het is voor Ruitenheer echt onmogelijk om met al deze individuele verzoeken rekening te houden. Toch besloot Ruitenheer (echt als laatste !!!) om maandag te beginnen met handmatige reiniging. Zo kon Dolmans zonder veel gedoe de laatste bewoners helpen. Vanaf dinsdag moeten de schoonmakers full speed aan de gang anders redden ze de einddatum van 8 april niet.
Ruitenheer heeft bij de eerste rondgang vandaag geconstateerd dat er in sommige bergingen nog stellingen etc. staan welke niet de opstal behoren. Deze worden derhalve dus ook NIET gereinigd. Ook is geconstateerd dat er nog veel rommel etc. in de bergingen en gangen ligt. Bewoners dienen dit zelf op te ruimen. De schoonmakers hebben ook het idee dat nog niet iedere bewoner zijn berging heeft openstaan, terwijl deze wel leeg is.
Dus bergingen en gangen leeg en bergingsdeur open laten.
Vanaf dinsdagochtend 19 maart zal er worden gestart met hoge drukreiniging. Nogmaals: de inboedel die nog in de bergingen staat, wordt nat en wordt beschadigd door water. Het is ieders eigen risico. De diverse VVE's accepteren geen schadeclaims.
